Расчет буронабивной сваи пример: Расчет буронабивных свай — пример. Как рассчитать фундамент из буронабивных свай

Как рассчитать буронабивной свайный фундамент для дома

Хотите разместить рекламу ваших товаров или услуг на сайте cdelayremont.ru? Перейдите на страницу реклама, чтобы узнать о вариантах и условиях сотрудничества.

Вопросы экономии на строительстве фундамента могут быть решены путем использования передовых и безопасных решений, которые отличаются меньшей затратой строительных материалов по сравнению с традиционными вариантами оснований. В частности, с каждым годом возрастает популярность буронабивных фундаментов, которые успели зарекомендовать себя с положительной стороны. Но прежде чем приступать к строительству, необходимо провести тщательный расчет буронабивного фундамента. О том, как это сделать своими силами, вы сможете прочитать в нашей небольшой статье.

Итак, вы уже знаете, какой дом будете возводить на вашем участке. Все, что вам нужно – последовательно пройти через ряд этапов, большая часть которых сводится к проведению аналитической работы:

  • оценить характер грунта;
  • просчитать нагрузку от здания;
  • провести расчет площади фундамента, вернее – площади его подошвы;
  • определиться с параметрами буронабивных свай и их количеством

Оцениваем качественные параметры грунта

В статье «Расчет фундамента» мы приводили достаточно полную информацию о том, как самостоятельно оценить показатели грунта, а также рассчитать требуемую площадь подошвы фундамента. Там же вы можете посмотреть примерный расчет буронабивного фундамента. Стоит учитывать условие, что буронабивное свайное основание не подходит для участков с высоким УГВ.

Рассчитываем нагрузку от дома

На данном этапе необходимо прикинуть примерную нагрузку от будущего сооружения. Как это сделать, описано в этой статье. По сути, требуется лишь просуммировать массу стройматериалов, которая пойдет на строительство надземной части дома – сделать это несложно, имея в своем распоряжении сводные таблицы со средними значениями удельной массы.

Расчет параметров и количества буронабивных свай

Очевидно, что от параметров опор, в том числе – от площади подошвы каждой сваи, зависит их требуемое количество. Порядок расчетов такой же, как и при расчете столбчатого фундамента. В конце статьи, на которую мы ссылаемся, приведен пример того, как определиться с количеством опор. Не забываем о том, что минимально допустимый шаг между сваями составляет 2 метра, и все опоры необходимо объединить в одну систему обвязкой железобетонным ростверком. Уже на этом этапе можно «на бумаге» провести достаточно точный расчет прочности фундамента – выдержит ли он воздействия, как со стороны здания, так и со стороны грунта?

Сколько бетона и арматуры потребуется на устройство буронабивного основания

На этапе, когда вы определились с количеством буронабивных свай, самое время определить требуемый объем бетонной смеси. О том, как это сделать, мы писали здесь – рекомендуем ознакомиться с этой тематической статьей. Не забываем и про арматуру для фундамента. При желании, вы можете самостоятельно приготовить бетонную смесь прямо на участке – так будет дешевле и, благо, буронабивное основание нетребовательно к срокам заливки: сваи можно заливать так, как вам удобно!

Расчет фундамента из свай












Расчет несущей способности бутобетонной буронабивной сваи.

Несущую способность буронабивных бутобетонных свайных фундаментов, воспринимающих вертикальную сжимающую нагрузку, определяют исходя из сопротивления материала фундамента и сопротивления грунта основания (под нижним концом и на боковой поверхности сваи), принимая меньшее из двух значений.

Несущая способность буронабивной сваи глубиной от 1,5 м до 3 м по грунту, работающей на осевую сжимающую нагрузку (Р), определяется по формуле:

P несущая способность сваи = 0,7 коэфф. однородности грунта х (нормативное сопротивление грунта под нижним концом сваи х F площадь опирания сваи (м2) + u  периметр сваи (м) х  0,8 коэфф. условий работы х fiн нормативное сопротивление грунта на боковой поверхности ствола сваи х li — толщина несущего слоя грунта, соприкасающегося с боковой поверхностью сваи (м)

— нормативное сопротивление грунта в тоннах под нижним концом сваи, принимается по таблицам №№1, 2, 3; fiн — нормативное сопротивление грунта на боковой поверхности ствола сваи, т/м2, принимаемается  по таблице №4. При разных слоях грунта на глубине залегания сваи сумма сопротивления грунта на боковой поверхности сваи рассчитывается отдельно для каждого слоя грунта и полученный результат умножается на периметр сваи.

Таблица №1 Нормативные сопротивления крупнообломочных грунтов в плоскости нижних концов бутобетонных буронабивных свай. *






Вид грунта

Нормативное сопротивление (), т/м2

Щебенистый (галечниковый) с песчаным заполнением по

90

Дресвяный (гравийный) из обломков кристаллических пород

75

Дресвяный (гравийный) из обломков осадочных пород

45

* Здесь и далее (если не указано иное) данные в таблицах приведены по таблицам №1-4 из ВСН 5-71 «Временные указания по устройству коротких буронабивных бетонных и бутобетонных свай для малоэтажных сельских зданий».


Таблица №2 Нормативные сопротивления песчаных грунтов в плоскости нижних концов бутобетонных буронабивных свай.









Вид грунта

Нормативное сопротивление (), т/м2

Плотные пески

Пески средней плотности

маловлажные

влажные

маловлажные

влажные

Пески крупные

70

70

50

50

Пески средней крупности

55

55

40

40

Пески мелкие

45

37

30

25

Пески пылеватые

40

30

30

20

Для определения влажности песчаного грунта можно воспользоваться визуальными признаками степени влажности грунта:

Таблица. Признаки визуального определения влажности песчаных грунтов в поле *








Степень влажности песчаного грунта

Признаки влажности

Сухой

На глаз не имеет влаги, при сжатии в руке и разжатии быстро рассыпается.

Маловлажный

При сжатии в горсти дает ощущение холодной массы. При встряхивании в

ладони рассыпается на комки. Фильтровальная бумага, на которой лежит грунт, остается сухой

или только через некоторое время сыреет.

Влажный

В руке при сжатии ощущается влажность. Грунту можно придать форму, которая

при разжатии держится некоторое время. Фильтровальная бумага, на которой лежит грунт, быстро сыреет,

образуя пятно.

Насыщенный водой

На ладони при встряхивании расползается в лепешку.

Переувлажненный

При спокойном состоянии расползается и растекается.

* Указания  по инженерно-геологическим обследованиям при изысканиях автомобильных дорог. М.-1963г.- По приложению №3.

Таблица №3 Нормативные сопротивления глинистых грунтов в плоскости нижних концов бутобетонных буронабивных свай.













Вид грунта

Коэффициент пористости

Нормативные сопротивления Rн, т/м2 глинистых грунтов различной консистенции

Твердые

Полутвердые

Туго пластичные

Мягко пластичные

Супеси

0,5

47

46

45-43

42-41

Супеси

0,7

39

38

37-35

34-33

Суглинки

0,5

47

46

45-43

42-41

Суглинки

0,7

37

36

35-33

32-31

Суглинки

1,0

30

29

27-24

23-21

Глины

0,5

90

87

84-78

76-72

Глины

0,6

75

72

69-63

60-57

Глины

0,8

45

43

42-39

37-36

Глины

1,1

37

35

33-28

26-24

Таблица №4 Нормативные сопротивления грунтов на боковой поверхности буронабивных свай.










Средняя глубина расположения грунта, м

Нормативные сопротивления Rн, т/м2 глинистых грунтов различной консистенции

Полутвердые

Тугопластичные

Мягкопластичные

0,5

2,8

1,7-0,8

0,3

1

3,5

2,3-1,2

0,5

2

4,2

3,0-1,7

0,7

3

4,8

3,5-2,0

0,8

Таблица. Признаки визуального определения консистенции глинистых грунтов в поле *








Консистенция грунта

Визуальные признаки

Твердая и полутвердая

При ударе грунт разбивается на куски, при сжатии в руке рассыпается.

Тугопластичная

Брусочек грунта при попытке его сломать заметно изгибается до излома, достаточно большой кусок грунта разминается с трудом.

Мягкопластичная

Разминается руками без особого труда, при лепке хорошо сохраняет форму.

Текучепластичная

Грунт легко разминается руками, плохо держит форму при лепке.

Текучая

Течет по наклонной плоскости толстым слоем (языком).

* Указания  по инженерно-геологическим обследованиям при изысканиях автомобильных дорог. М.-1963г.- Приложение №1

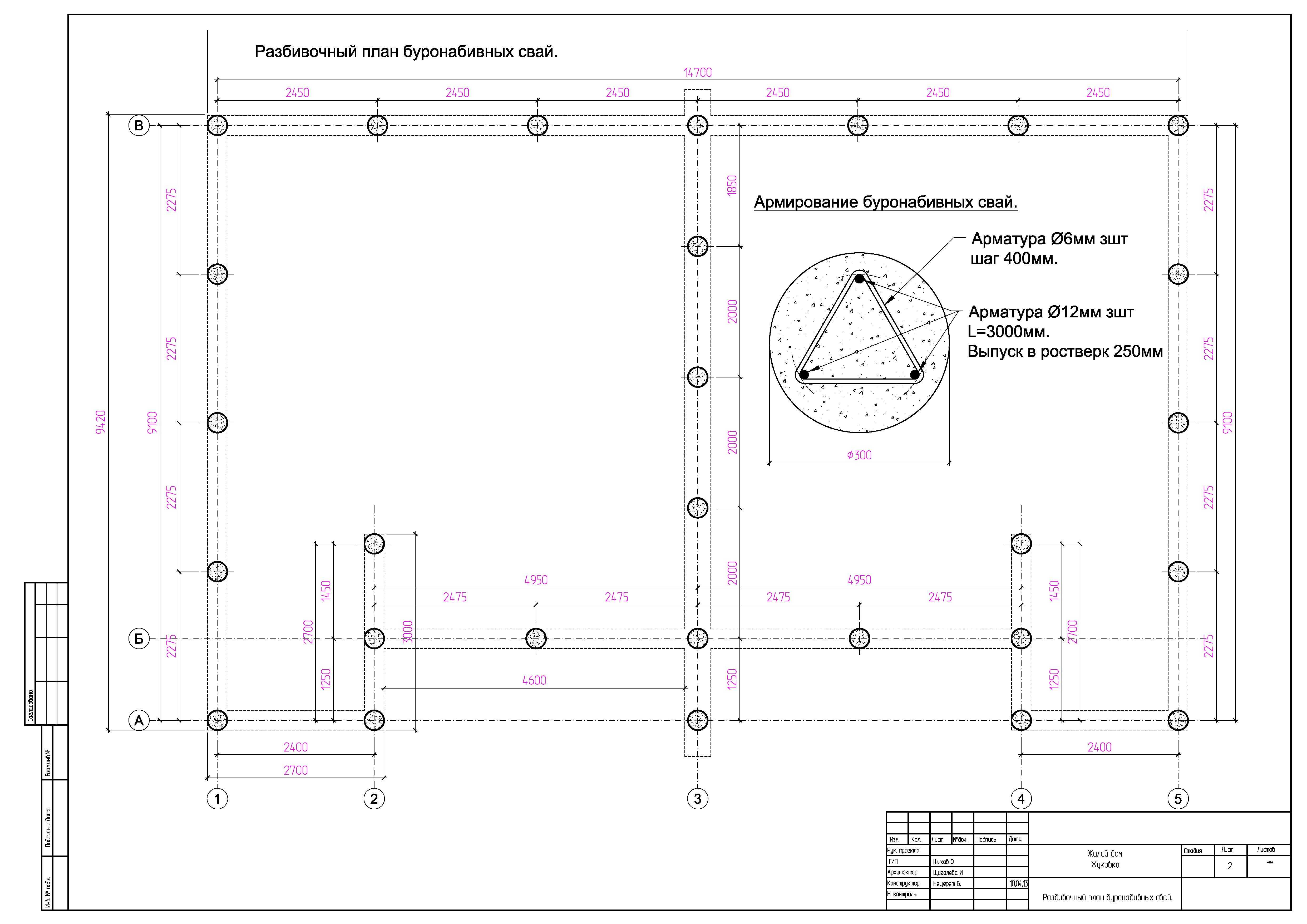

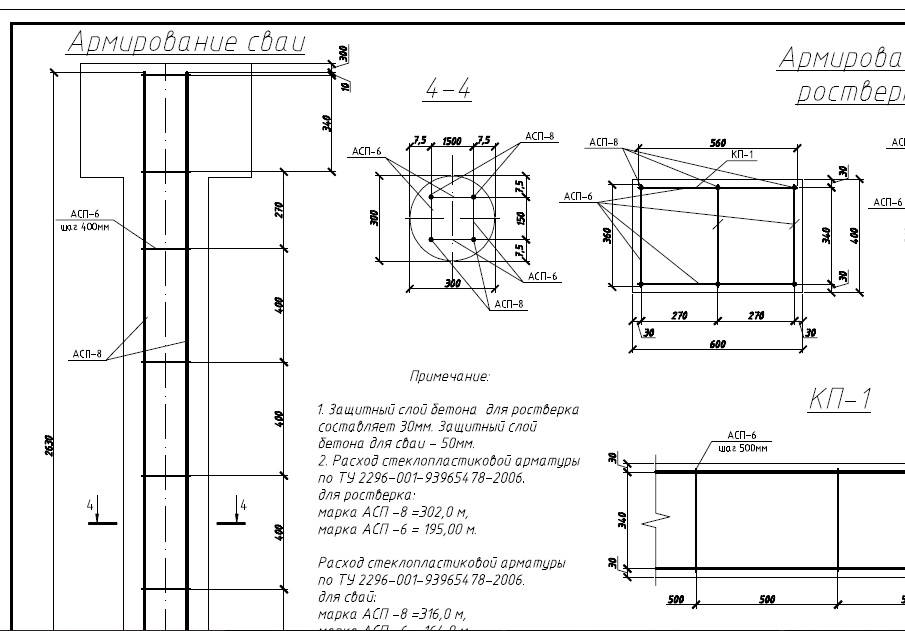

Пример ориентировочного расчета свайного фундамента на буронабивных сваях .  Требуется рассчитать расстояние между висячими (без опоры на скальные грунты) буронабивными короткими сваями (до 3 м) под здание с центрально приложенной вертикальной расчетной нагрузкой Np = 5,5 т/погонный метр.

Грунтовые условия, по данным инженерно-геологических изысканий представлены суглинками, залегающими с поверхности земли до глубины 3 м. Причем, до глубины 2 м – залегают суглинки тугопластичные, а с глубины 2м  до 3 м — суглинки полутвердые. Далее, до глубины 9,2 м — пески крупные, плотные влажные. Грунтовые воды находятся на глубине 9,2 м от поверхности. Буровая скважина сухая.


Схема: Грунтовые условия и глубина буронабивных свай, расчет которых необходимо произвести.

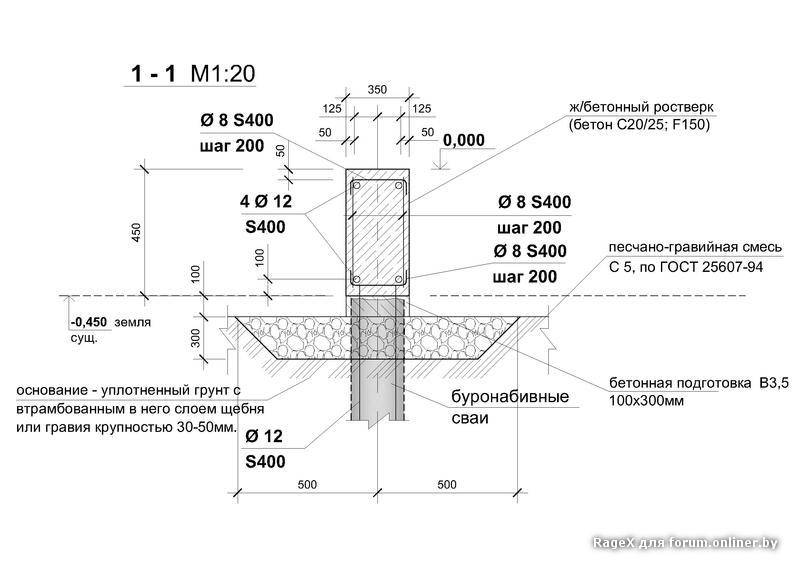

Принимаем размеры свай (вариант A):  диаметр буронабивной сваи d = 0,5 м;  длина буронабивной сваи  l = 3,0 м. Нагрузка, приходящаяся на одну сваю составляет x метров (шаг свай) х 5,5 тонн (нагрузка на погонный метр фундамента ).

Несущую способность набивных свай исходя из грунтовых условий рассчитывают по формуле

P несущая способность сваи = 0,7 коэфф. однородности грунта х (нормативное сопротивление грунта под нижним концом сваи х F площадь опирания сваи (м2) + u  периметр сваи (м) х  0,8 коэфф. условий работы х fiн нормативное сопротивление грунта на боковой поверхности ствола сваи х li — толщина несущего слоя грунта, соприкасающегося с боковой поверхностью сваи (м)

В плоскости нижних концов свай залегает крупный песок, плотный влажный с несущей способностью Rн = 70 т/м2.

Площадь сечения (основания) круглой сваи составляет   S= 3,14 D2/4

S= 3,14 х 0,25 / 4 = 0,785/4 = 0,196 м2

Периметр сваи u = 3,14 D = 3,14 x 0,5 = 1,57 м;

Дополнительный коэффициент условий работы mf = 0,8; В глинах и в скважинах с водой коэффициент работы сваи вместо 0,8 принимается равным 0,6. (Таблица 7.5 СП 50-102-2003 Проектирование и устройство свайных фундаментов).

Нормативное сопротивление грунта на боковой поверхности ствола, принимаемое по табл., составит:


  1. Для первого тугопластичного слоя грунта (суглинка) глубиной от 0 до 2 метров (среднее – 1 метр) – нормативное сопротивление грунта на боковой поверхности ствола составит от 1,2 до 2,3 т/м2  (См. строку для грунта на глубине 1 метр).  Принимаем самое малое значение сопротивления грунта с запасом 1,2 т/м2
  2. Для второго полутвердого слоя грунта (суглинка) глубиной от 2 до 3 метров (среднее – 2,5  метра) – от 4,2 до 4,8 т/м2 .  Принимаем самое малое значение сопротивления грунта с запасом 4,2 т/м2

Несущая способность сваи по грунту будет:
Р = 0,7 х 1 [70  х 0,196 + 1,57 х 0,8 (1,2 х 2 + 4,2 х 1)] = 15,4 т.

Минимально допустимый шаг свай составит 15,4 тонны / 5,5 тонн/м =2,8 метра. Разумно достаточным будет использование шага между сваями 2,5 метра.


Посмотрим, как изменится несущая способность сваи по грунту  при уменьшении диаметра сваи до 40 см (вариант Б):

Площадь сечения (основания) круглой сваи составляет   S= 3,14 D2/4

S= 3,14 х 0,2 / 4 = 0,16/4 = 0,125 м2

Периметр сваи u = 3,14 D = 3,14 x 0,4 = 1,25 м;

Несущая способность по грунту сваи диаметром 40 см составит:

Р = 0,7 х 1 [70  х 0,125 + 1,25 х 0,8 (1,2 х 2 + 4,2 х 1)] = 10,7 т.  Такие сваи придется ставить через 2 метра.


Посмотрим, как изменится несущая способность сваи диаметром 50 см при уменьшении глубины ее заложения с 3 до 2-х метров (вариант В):


При глубине заложения на 2 метра, буронабивная свая будет опираться на слой полутвердого суглинка, а боковые поверхности ствола сваи будут соприкасаться с 2 метровым слоем тугопластичного суглинка.

В плоскости нижних концов свай залегает полутвердый суглинок, с несущей способностью Rн = 36 т/м2.

Площадь сечения (основания) круглой сваи составляет   S= 3,14D2/4

S= 3,14 х 0,25 / 4 = 0,785/4 = 0,196 м2

Периметр сваи u = 3,14 D = 3,14 x 0,5 = 1,57 м;

Дополнительный коэффициент условий работы mf = 0,8;

Нормативное сопротивление грунта на боковой поверхности ствола для тугопластичного слоя грунта (суглинка) глубиной от 0 до 2 метров (среднее – 1 метр) – нормативное сопротивление грунта на боковой поверхности ствола составит от 1,2 до 2,3 т/м2  (См. строку для грунта на глубине 1 метр).  Принимаем самое малое значение сопротивления грунта с запасом 1,2 т/м2

Несущая способность по грунту сваи диаметром 50 см и глубиной 2 метра составит:

Р = 0,7 х1 [36  х 0,196 + 1,57 х 0,8 (1,2 х 2) = 7 т.  Такие сваи придется ставить уже через 1,2 метра.


Из вышеприведенного примера можно сделать два важных вывода:


  1. При  устройстве фундамента важно проводить исследование подлежащего грунта для определения его несущих способностей.
  2. Обычно увеличение несущей способности по грунту для коротких висячих свай дает увеличение глубины их заложения. При этом необходимо соблюдать минимальный рекомендованный диаметр для буровых свай глубиной до 3 м  величиной не менее 30 см (требования пункта 15.2.Свода правил СП 24.13330.2011 «Свайные фундаменты. Актуализированная редакция  СНиП 2.02.03-85 и пункта 1810.3.5.2.2 Международного строительного кода  IBC -2009).
Малозоглубленный ленточный фундамент

Проектирование свай [подробное руководство по проектированию]

В статье рассматривается проектирование свай (монолитных буронабивных одинарных). Буронабивные сваи чаще используются в мире в качестве фундамента глубокого заложения, когда осевая нагрузка не может быть достигнута за счет мелкозаглубленного фундамента.

Существуют различные методы проектирования свай. Во всех методах поверхностное трение и расчет торцевой опоры выполняются при проектировании свай. Если мы сможем рассчитать вышеуказанные параметры, мы сможем легко оценить емкость сваи.

Расчет отрицательного трения кожи и нормального трения кожи о грунт в этом посте не рассматривается.

Однако при оценке несущей способности сваи можно учитывать влияние поверхностного трения грунта.

В частности, при отрицательном поверхностном трении, которое снижает грузоподъемность сваи, это следует учитывать при расчете. Влияние трения кожи о землю и кожу будет рассмотрено в другой статье на этом сайте.

Как правило, допустимое торцевое трение и поверхностное трение получают из геотехнических исследований.

В отчете содержится чистое допустимое торцевое скольжение и допустимое поверхностное трение.

Если предельная концевая опора и предельное поверхностное трение указаны в отчете о геотехнических исследованиях, они должны быть преобразованы в допустимые нагрузки, поскольку мы сравниваем их с рабочими нагрузками (эксплуатационными нагрузками) конструкции.

Уравнения для оценки торцевой опоры и поверхностного трения

Торцевая несущая способность               = (чистая допустимая торцевая опора) x (площадь поперечного сечения основания сваи)

Способность к поверхностному трению              = (допустимое поверхностное трение) x (площадь поверхности сваи в длине раструба) породы) по длине периметра сваи. Как правило, сваи имеют глубину забивки вокруг диаметра сваи, если это не указано в геотехническом отчете.

Геотехническая грузоподъемность сваи = Несущая способность на торце + Способность к поверхностному трению

Геотехническая мощность сваи сравнивается с конструкционной способностью сваи для получения несущей способности сваи.

Несущая способность сваи может быть оценена с помощью структурного анализа.

Свая может быть выполнена в виде колонны, воспринимающей осевую нагрузку в грунте и породе.

При забивке свай в очень мягких грунтах, таких как торф, рекомендуется провести структурную проверку сваи с учетом эффекта коробления в очень мягкой среде.

Как правило, инженеры использовали следующее уравнение для оценки несущей способности свай.

Несущая способность сваи = 0,25 fcu Ac

Где fcu = характеристическая кубическая прочность бетона
            Ac = площадь поперечного сечения сваи Структурная мощность и геотехническая мощность
