Как быстро выставить маяки под штукатурку: как их установить для штукатурки стен и выставить на правильном расстоянии между креплениями

Как просто и быстро выставить штукатурные маяки на стену с помощью гипсовой смеси

  • Плюсы и минусы использования металлических маяков
  • Способы монтажа направляющих из металла
  • Монтаж направляющих на штукатурку «Ротбанд»
  • Подготовка поверхности
  • Установка штукатурных маяков
  • Итоги

После установки маяков для штукатурки из оцинкованного металла (впрочем, как и из других материалов) скорость выполнения отделочных работ растёт, а поверхность стены получается более ровной. Это полностью оправдывает все затраты на покупку профилей, из которых изготавливаются направляющие, крепежа и специальных креплений (или раствора) для них. Причём, монтаж штукатурных маяков из металла позволяет получить ряд преимуществ по сравнению с остальными вариантами. Хотя они же имеют и определённые недостатки.

Маяками называют направляющие для правила при выполнении штукатурных работ. Их использование позволяет получить экономию раствора от 20 до 30% и примерно такое же уменьшение сроков отделки стен, полов или потолков. Маяки закрепляются различными способами – и на штукатурке, и на крепление для маяков типа «креммер», и на «Ушастиках», и даже на пластиковых клипсах. Тем не менее, одним из достаточно простых и часто применяющихся вариантов можно назвать использование раствора. Хотя вместе с достоинствами у такого монтажа штукатурных маяков можно найти и ряд недостатков.

Плюсы и минусы использования металлических маяков

Выбор для установки маяков при оштукатуривании стен металических направляющих, в первую очередь, обеспечивает ускорение процесса работы.

Металлические направляющие обязательно  удалять из раствора, чтобы уберечь отделку от выступления ржавчины. Иначе через несколько месяцев и при повышенной влажности и резких температурных перепадов маяк может проржаветь, что будет достаточно заметно на светлом фоне отделки.

Хотя, если помещение хорошо отапливается, оцинкованый профиль не процарапан , допускается оставлять внутри только маяков хорошего качества таких как Кнауф.

К другим преимуществам по сравнению с другими материалами можно отнести следующие особенности:

  • установка металлических маяков намного быстрее по времени по сравнению с устройством направляющих из раствора;
  • профили не деформируются при оштукатуривании, в отличие от деревянных и растворных конструкций, а также струн. Даже сильное давление на правило не приводи к повреждению металла;
  • для монтажа маяков из металла под штукатурку можно выбрать стандартные маячковые профили высотой 6 и 10 мм. Таким образом, выбрав подходящую направляющую, можно регулировать толщину штукатурного слоя.




Минусов у данного варианта сравнительно немного. К ним можно отнести разве что стоимость профилей по сравнению с другими видами. Ещё один заслуживающий внимания недостаток – неудобство выставления маяков на всю поверхность стены одновременно. По инструкции маяки крепятся с помощью саморезов и специальных металлических креплений типа «Креммер» и «Ушастик». А, если выбрать другой вариант установки без металлических маяков на раствор, понадобится больше закрепляющего материала.

Способы монтажа направляющих из металла

Каждый из способов, позволяющий закрепить и правильно выставить маяки для штукатурки стен, имеет следующие преимущества. Например, пластиковые клипсы дают возможность намного проще закрепить направляющие. Пластиковые клипсы для фиксации направляющих, сравнительно недорого стоят и достаточно надёжно закрепляют профили. Тогда как монтаж направляющих на штукатурку отличается от других некоторыми особенностями:

  • раствор для установки маяков требует меньше затрат на установку – не требуется покупать ни креплений, ни дюбелей, ни направляющих;
  • для монтажа требуется минимум инструментов – по крайней мере, не нужны ни шуруповёрт, ни дрель;
  • скорость монтажа выше – на монтаж каждой направляющей хватит 1–2 минут;
  • маяки извлекаются из раствора быстрее, при этом с минимальной вероятностью повреждения (как при креплении на металлические крепежи).

Среди минусов такого способа, как установить маяки под штукатурку, можно назвать опыт работ, который требуется от их исполнителя. Непрофессионалам стоит выбирать другие варианты. Например, металлические крепления «креммер», которые легко монтировать самостоятельно.

Монтаж направляющих на штукатурку «Ротбанд»

Правильно выполненная установка штукатурных маяков должна состоять из следующих этапов:

  1. Выравнивания поверхности стен;
  2. Разметки ограждающих конструкций, с учётом «нулевой точки»;
  3. Монтажа основных направляющих на штукатурку «Ротбанд»;
  4. Установки дополнительных маяков.

Подготовка поверхности

Перед тем, как ставить маяки под штукатурку на строительный раствор, следует провести подготовительные работы. К ним относится расчёт необходимого для выполнения работ числа металлических профилей, и их покупка. При определении этого параметра руководствуются расстоянием между направляющими, равным 1000–1500 мм. (или на 200 мм меньше длины правила).

Следующий этап установки металлических маяков для штукатурки включает в себя очистку стен от грязи и остатков предыдущей отделки и качественную грунтовку. Это позволит предотвратить отслаивание слоя штукатурки и появление на стене трещин. Высохший грунтовочный раствор свидетельствует о возможности перехода к нанесению на поверхность стены вертикальных линий, а, после этого, к приклеиванию направляющих на раствор.

Из всех материалов, отвечающих на вопрос, на что крепить маяки, идеальным вариантом является «Ротбанд» – материал, обладающий повышенной адгезией за счёт гипсового вяжущего и добавок. Высокое качество позволяет применять его для выполнения практически любых внутренних штукатурных работ. Однако лучший результат будет получен, если обрабатываемая поверхность будет полностью ровной. Это же условие относится и к установке на «Ротбанд» маяков. Следует знать, что способ, как выставить маяки под штукатурку стен, предусматривает подготовку штукатурки в таком количестве, которого будет достаточно только для приклеивания направляющих (с небольшим запасом). Раствор для оштукатуривания всей поверхности стены, даже если был выбран тот же материал, изготавливают позже, когда высохнет смесь под направляющими.

Установка штукатурных маяков

Монтаж направляющих на раствор начинается с установки и выравнивания крайних полос, расстояние от которых до углов принимается равным 250–300 мм. После того как профили установлены следует ещё раз проверить отвесом их уклон и закрепить промежуточные маяки. Для получения идеально ровной поверхности ограждающей конструкции дополнительные направляющие устанавливают у самых больших выступов или перепадов.

Для экономии материала способ, как правильно поставить маяки под штукатурку, предусматривает монтаж направляющей не на сплошной полосе материала, а на «лепёшках» из раствора. Расстояние между точками – от 40 до 50 см. А для сокращения времени на устройство промежуточных направляющих в верхнюю и нижнюю точки двух крайних металлопрофилей устанавливают гвозди. На них будут шнуры или леска, представляющие собой одно из основных приспособлений, обеспечивающих выставление маяков под штукатурку в одной плоскости с основными профилями.

После окончания выравнивания промежуточных металлопрофилей гвозди удаляются. А работы продолжаются – стена оштукатуривается тем же, чем было решено крепить маяки для штукатурки, то есть «Ротбандом». При этом, выполняя отделку других стен, стоит обращать внимание не только на её вертикальность и уклон, но и на перпендикулярность по отношению к предыдущей ограждающей конструкции. Для выполнения этих условий необходимо использовать специальный угольник, прикладываемый к нижним точкам стен для того чтобы сразу нанести маяки на смежных стенах.

После установки основных маяков, переходим к монтажу промежуточных

Итоги

Зная, как установить маяки для штукатурки стен, можно упростить выполнение работ по времени. А монтаж на качественном растворе от фирмы Knauf обеспечивает ещё и экономию средств. Сумма, в которую обойдутся штукатурные работы, будет заметно ниже – фактически, растворное крепление после удаления направляющей войдёт в состав общего штукатурного слоя. Хотя использовать этот вариант желательно только профессионалам – установка маяков под штукатурку стен без привычных креплений требуют больше аккуратности и точности.

Видео:

Видео:

Видео:

Как правильно выставить маяки для штукатурки стен


Чтобы провести отделочные работы без ошибок, строители рекомендуют предварительно выставить маяки под штукатурку. Ниже можно ознакомиться с информацией относительно разновидностей направляющих и узнать особенности их выставления.



Для чего необходимо выставлять маяки на стену


Маяками для штукатурки называют направляющие элементы, позволяющие создавать идеально ровные плоскости, которые будут выполнять функции внешней границы штукатурного слоя. Маяки целесообразно применять при наличии:

  1. Уклона отделываемой поверхности в какую-либо сторону. Чтобы слой штукатурки не получился слишком толстым, необходимо придерживаться ограничений по отклонению, которое не должно превышать 5-12 мм. Стены с большим отклонением специалисты рекомендуют штукатурить с использованием армирующей сетки.
  2. Углублений либо выступов на поверхности стен. Локальные впадины желательно заполнить смесью, изготовленной на основе цемента и песка. Выступы удаляются с помощью болгарки. В случаях, когда впадин слишком много, необходимо использовать массовую отделку.
  3. Неровностей стен, возникших из-за некачественно выполненной кирпичной кладки. Установка маяков в этой ситуации поможет выровнять поверхность стен.


Важно! Направляющие для штукатурки позволяют сгладить неровности и выровнять кривые углы.




Виды штукатурных маяков


Применение профилей позволяет создать правильный контур для нанесения штукатурного слоя. Благодаря этому появляется возможность сделать стены ровными. Важно не совершить ошибок при установке направляющих.


Для выполнения черновой отделки стен можно использовать различные виды маяков. Ниже можно ознакомиться с особенностями каждого вида направляющих для штукатурки.



Оцинкованные и алюминиевые маяки


Металлические направляющие считаются наиболее популярными изделиями среди других типов маяков. Стоимость изделий из нержавейки выше пластиковых профилей, что объясняется высокой стойкостью к механическому воздействию и практичностью металла. Направляющие достаточно просто устанавливать, что является весомым преимуществом. Размер металлических конструкций подбирается в зависимости от назначения и толщины штукатурки.

Приобретая оцинкованные либо алюминиевые изделия, важно обращать внимание на то, чтобы направляющие были ровными. Также следует уделить внимание подготовке поверхности к отделке. Основание должно быть жёстким.



Пластиковые маяки




Изделия, изготовленные на основе высокопрочного пластика, обладают небольшой массой. Устанавливать и снимать пластиковые конструкции достаточно просто. Изделия можно оставить под слоем штукатурки благодаря тому, что пластик не подвержен воздействию ржавчины.


Главным недостатком пластиковых конструкций считается их высокая стоимость. Не менее важным нюансом считается необходимость в создании жёсткого основания. В обратном случае маячковый профиль выгибается.



Многоразовые стальные маяки


Многоразовые стальные направляющие считаются наиболее прочными среди всех видов маяков. Приспособление для штукатурки стоит довольно дорого, поэтому его используют в основном профессиональные строители.

Многоразовые стальные приспособления устанавливают к выравниваемой поверхности с помощью специальных крепёжных элементов. В процессе оштукатуривания стен они не гнутся, поэтому черновая отделка выполняется довольно быстро.

Обратите внимание! Важно своевременно извлекать стальные маяки из застывшей штукатурки.



Струнные маяки


Струнными маяками называют систему, которая состоит из саморезов и проволоки. Для её монтажа нужно воспользоваться перфоратором и дюбелями. Шляпки винтов размещаются в одной плоскости. Неверное выставление самонарезающих метизов – это распространённая ошибка, из-за которой маячковую конструкцию впоследствии невозможно выставить по уровню.



Марки, или маяки из отделочной смеси


Маяки из отделочного раствора считаются бюджетным вариантом направляющих. С помощью уровня на рабочей поверхности натягивают нити с интервалом 45-55 см. Далее с применением шпателя и раствора ставятся «марки». Следующим этапом отдельные направляющие соединяются по вертикали в ровные линии. Необходимо оставить их на небольшой промежуток времени для высыхания. По образованным направляющим можно ровнять стены.



Совет! Чтобы максимально ровно натянуть нити, необходимо воспользоваться строительным уровнем.




Факторы, влияющие на правильную установку маяков


Соблюдение технологии установки маяков для выравнивания стен обеспечивает качественное выравнивание вертикальных поверхностей. В дальнейшем результат штукатурки скажется на отделочных работах, позволит избежать грубых ошибок, переделки и перерасхода средств. Среди главных факторов, оказывающих влияние на правильность установки маяков, стоит выделить:

  1. Правильную геометрию реек либо профилей, которые выполняют функции маяков. Наличие неровностей не позволят обеспечить вертикальность линий.
  2. Нарушение регламента времени, отведённого для застывания раствора. Длительный период может спровоцировать изменение положения профилей. В случае слишком быстрого застывания смеси, у строителя возникают сложности с правильным выставлением конструкции.
  3. Неверно оцененную геометрию поверхности, которую необходимо выровнять.
  4. Неправильное использование уровня.



Из чего сделать маяки для штукатурки


Если есть необходимость самостоятельно изготовить маяки, можно воспользоваться одним из перечисленных ниже методов, позволяющих собственноручно сделать направляющие

Самодельные маяки из штукатурного раствора по саморезам

При работе с деревянными поверхностями целесообразно использовать бруски из дерева. Их прикручивают к стене саморезами, выставляя по уровню. Далее пространство между направляющими и стеной заполняют штукатуркой. Как только раствор схватится, необходимо аккуратно снять направляющие. Оставленные плоскости будут выполнять функции маяков.



Маяки из штукатурной смеси


Для установки штукатурных маяков, следует позаботиться о наличии необходимых материалов, а именно:

  • гипс;
  • цемента;
  • песка;
  • отвеса;
  • металлических направляющих;
  • маркера.


Прежде чем приступить к оштукатуриванию, необходимо провести проверку отклонения стен от ровной плоскости. Желательно во всех углах стены прибить гвозди, через которые необходимо протянуть тонкую веревку. Процесс выравнивания можно держать под контролем, периодически используя отвес и уровень. На выпуклую область поверхности будет наноситься наиболее тонкий слой отделочного состава.

В удобной глубокой емкости следует развести цементно-песчаную смесь. Добавить в неё гипс (не более 10% от общего объёма замеса). Благодаря такому дополнению удаётся сократить время застывания раствора.


Далее потребуется:

  1. Промазать рабочую область в нескольких местах цементным раствором, сделав небольшие горки.

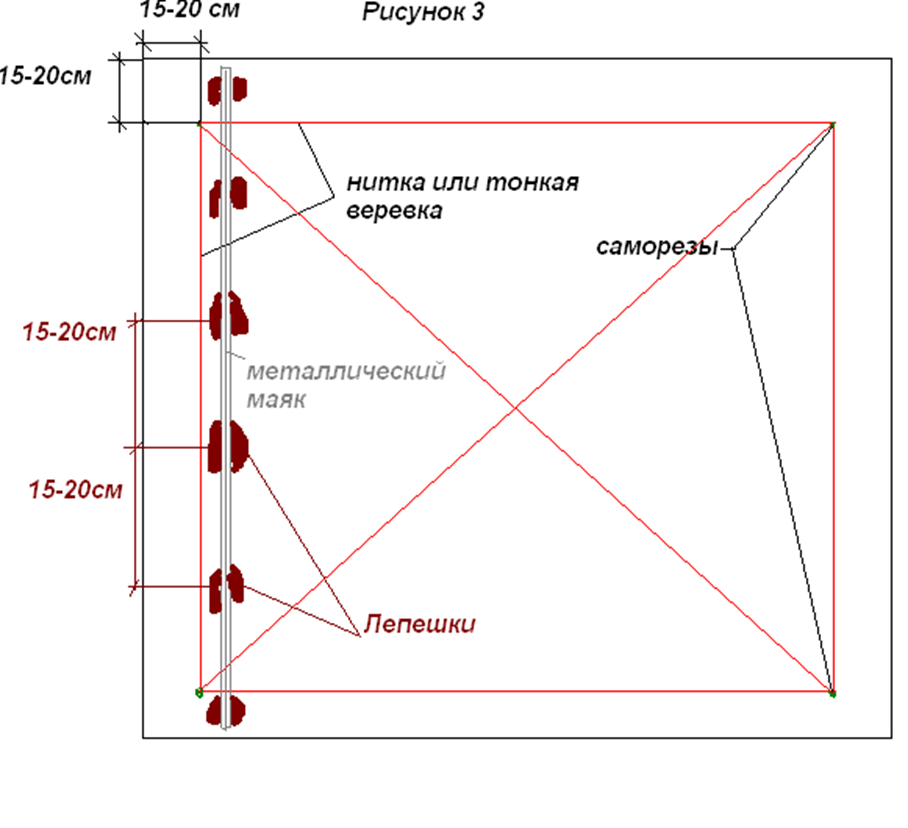

  2. Плотно прижать направляющую, вогнав ее с усилием в смесь.
  3. Чтобы выставить маяки ровно, необходимо использовать уровень и отвес. Разгладить неровность на цементной штукатурке можно до того момента, пока раствор не успел застыть.
  4. Для дополнительной фиксации направляющих используют шурупы. Рекомендуемая ширина шага между рейками составляет 2 м.


Струнные маяки


Принцип закрепления струнных маяков на стену предусматривает натягивание направляющих параллельно поверхности пола. Желательно располагать струны на расстоянии 1,5 м друг от друга.


Для монтажа струнных конструкций потребуется:

  1. Просверлить два отверстия под дюбеля на расстоянии 20 см от углов.
  2. Установив дюбеля, необходимо вставить в них саморезы.
  3. Намотать проволоку на крайний левый саморез. Далее зафиксировать её на метиз, расположенный справа.
  4. Зафиксировать струнный маяк, закрутив его против часовой стрелки.
  5. Аналогичным образом выставляются остальные струны.


Как только струнные маяки будут установлены, необходимо приступить к нанесению штукатурки. Слой отделочного материала должен слегка выступать над проволокой. Как только штукатурка начнет схватываться, необходимо снять верхнюю часть отделки до уровня струны. По образовавшимся направляющим можно будет определить дальнейшие слои штукатурки.



Как вывести прямой угол между стенами для последующей установки маяков


Создавая маячки для выравнивания стен, возникает необходимость в выведении прямого угла между плоскостями. В этих целях рекомендуется воспользоваться угловым пластиковым профилем.

Угловой маяк накладывают на сырой слой строительной смеси. Выставить профиль необходимо с помощью уровня. От уголка по сторонам пускают армированную сетку. Далее армирующий материал покрывают слоем штукатурной смеси. Угловой шпатель поможет придать стыковочной поверхности идеально ровные очертания.

Вывести прямой угол между стенами для последующей установки маячковой конструкции можно путём соблюдения следующей инструкции.

  1. На наружную стену следует установить закладные маяки и «стянуть» стены в ровные вертикальные плоскости.
  2. Для выведения угла можно воспользоваться угольником, который приставляется к рабочей поверхности для определения степени неровности угла. В этот момент прочерчивается линия с учетом закладного маяка. Аналогичные действия проделываются для других стен.

Обратите внимание! Если есть необходимость в выведении прямого угла у стены, которая завалена «на себя», рекомендуется провести разметку по потолку.




Корректировка планировки квартиры по осям


Корректировка помещения по осям позволяет добиться идеальной геометрии пространства. Опытные строители часто применяют комплексную проверку конструкции и правильно размещают перегородки. Корректировка выполняется до того момента, пока не была выполнена разметка.

После проведения ситуационной съемки специалист определяет неправильное расположение стен. Наружная стена будет выполнять функции отправной точки в корректировке вертикальных поверхностей. Воспользовавшись контрольным шнуром, следует выставить правильное размещение внутренних перегородок. Они должны быть расположены перпендикулярно к наружной стене.



Материалы и инструменты


Монтаж направляющих к стенам производят с помощью различных приспособлений, ознакомиться с которыми можно ниже.



Защелка Креммер


Данная разновидность фиксатора представляет собой прямоугольную оцинкованную пластину с наличием прорези по центру. Крепление предназначено для того чтобы захватывать головку самореза и обвить направляющую путём загиба отверстий, расположенных по краям защёлки. Выставляется по уровню маячковый профиль методом прокручивания самореза.

После установки креплений, потребуется прижать маячок к саморезам. Крепеж Креммер при этом будет надвигаться на метиз до того момента, пока головка не будет полностью зафиксирована в нем.


Ушастик


Специальная модель фиксатора Ушастик предназначена для максимально точной установки направляющих. Крепление надежное, поэтому не стоит переживать о риске его отпадания во время оштукатуривания поверхности. Отделочную работу можно начинать сразу после установки маяков. Фиксатор Ушастик предназначен для использования в помещениях с любым уровнем влажности.

Клипса


Клипсы, изготовленные из пластика, позволяют надежно зафиксировать направляющие. Благодаря возможности вкручивать и выкручивать шурупы из дюбелей, можно с легкостью регулировать положение фиксаторов. Использование клипс дает возможность наиболее точно устанавливать направляющие даже в случае сильного наклона стен.



Подготовка поверхности стен


Прежде чем поставить фиксаторы для направляющих, необходимо провести подготовку стен. С вертикальных поверхностей снимается слой старых отделочных материалов, налет пыли. При обнаружении маслянистых пятен важно устранить их.

Выступы на поверхностях тоже лучше убрать, чтобы снизить количество раствора, который нужно будет нанести на стену для ее выравнивания. После этого проводится обработка поверхности грунтовкой. Если неровности устранить не удалось, необходимо армировать стены проволокой.



Разметка стены


При выполнении разметки для монтажа направляющих не стоит забывать о необходимости составления схемы крепления маяков. Немаловажно чтобы они не выступали за наиболее выступающую точку на плоскости, по которой выполняется выравнивание. В области, где запланировано ставить фиксаторы, рекомендуется сделать разметку вертикальных линий. От угла делается отступ, равный 20 см.

В каждом из углов стены просверливаются отверстия для установки дюбелей, в которые необходимо вкрутить шурупы. Шляпки шурупов не должны выглядывать за плоскость, чтобы не допустить возникновения неровностей.

Как правильно выставить маяки для штукатурки стен


Ниже можно ознакомиться со списком необходимых материалов и пошаговым процессом различных способов монтажа приспособлений.


Установка с помощью лазерного уровня


Перед началом работы потребуется запастись необходимыми материалами, а именно лазерным уровнем, саморезами, дюбелями, оцинкованными профилями.

Поэтапный процесс:

  1. Перед тем, как начинать штукатурить стену, следует выставить посередине рабочей поверхности лазерный уровень. Важно правильно настроить его. Луч приспособления должен находиться параллельно стене.
  2. Монтаж направляющих начинается от угла и переходит постепенно к центральной части. Расстояние между профилями должно быть не более 120 см.
  3. Приготовленную штукатурную смесь необходимо нанести вдоль тех областей, в которые будут устанавливаться направляющие.

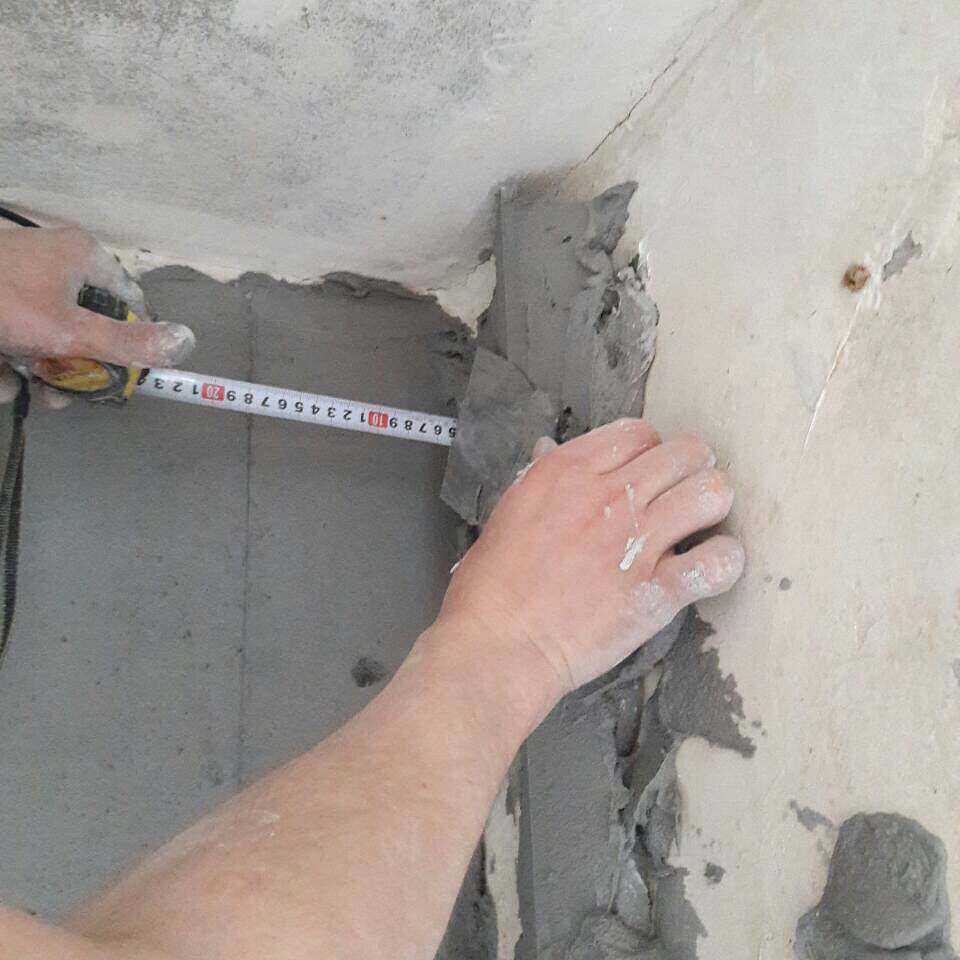

  4. Профиль вдавливается в нанесенный на стену раствор до тех пор, пока луч лазерного уровня не остановится на маячке.
  5. Аналогичным образом процесс установки направляющих выполняется с противоположной стороны рабочей поверхности.


Монтаж на штукатурный раствор или плиточный клей


Для выставления маяков под штукатурку максимально ровно, можно воспользоваться штукатурным раствором либо плиточным клеем. Перед началом работы необходимо подготовить раствор, направляющие, кельму, уровень.


Поэтапный процесс:

  1. Направляющие под штукатурку подрезаются по высоте потолка.
  2. В глубокой емкости потребуется приготовить небольшую часть раствора. Можно использовать не только штукатурку, но и плиточный клей.
  3. По нанесенной разметке наносится раствор.
  4. Профили прикладываются к нанесенной штукатурке/плиточному клею и немного вдавливаются.
  5. Аналогичным образом выполняется монтаж остальных маяков.


Установка маяков без раствора




Для монтажа направляющих без раствора потребуется подготовить саморезы, фиксаторы Ушастик, направляющие, круглогубцы.


Пошаговое руководство:

  1. Из лапок фиксаторов Ушастик вырезаются узкие полоски с наличием отверстия для саморезов.
  2. В отверстия продеваются саморезы, которые потребуется вкрутить в дюбеля.
  3. Профиля прислоняются к фиксаторам. С помощью металлических лапок направляющие закрепляются. Лапки можно прижимать круглогубцами.


Установка на гипсовую шпаклевку


Для монтажа маяков потребуется подготовить:

  • шпатель;
  • строительный уровень;
  • гипсовую шпаклевку;
  • кельму;
  • саморезы.


После проведения разметки стены просчитывается толщина слоя шпаклёвки. Ориентироваться стоит на отклонение плоскости основания от вертикали уровня. Чем больше значение, тем толще слой гипсовой смеси.

В удобной емкости следует замесить небольшую порцию гипсового раствора.

На линию разметки в верхней части стены вблизи самореза наносится раствор. С помощью шпателя необходимо довести высоту слоя шпаклевки до уровня самореза. Таким образом, потребуется перемещаться до нижнего самореза. Когда раствор схватится, можно воспользоваться строительным уровнем для проверки корректности монтажа маячков.



Обратите внимание! Гипсовая шпаклевка быстро схватывается. Не стоит готовить много раствора за один раз. Жизнеспособность рабочей смеси составляет 20-40 минут. Поэтому следует делать такой объём замеса, который вырабатывается за данный промежуток времени.




Выставление маяков на саморезы


Для выполнения монтажа потребуются оцинкованный профиль и строительный уровень.

Пошаговый процесс

  1. В основание рабочей поверхности, где наносится раствор, вкручиваются саморезы.
  2. Профили, выполняющие функции направляющих, фиксируются на шурупы. Это дает возможность избежать проваливания маяков на значительную глубину, что нередко случается при использовании раствора.
  3. Одна сторона направляющей должна опираться на шляпки саморезов, а другая притягиваться шурупами к основанию.


Направляющие конструкционные элементы для штукатурки позволяют создать идеальную геометрию пространства. Важно подобрать наиболее оптимальный способ монтажа маяков, с помощью которых можно будет выровнять стены.

под штукатурку, стяжку, фото, видео

Выравнивая стены слоем штукатурки, можно добиться хорошего результата при наличии опорных планок — маяков. Такие же планки нужны, когда будете заливать стяжку. Тогда пол получается ровным, без перепадов. Как ставить маяки на стены, под стяжку и рассмотрим далее.

Содержание статьи

  • 1 Материалы
  • 2 Как ставить маяки на стену
  • 3 Определение количества маячных линий
  • 4 Как выставить маяки на саморезы
    • 4.1 Выставление саморезов
    • 4.2 Установка маяков
  • 5 Маяки саморезы для стяжки
  • 6 Более быстрый способ установки маяков на стяжку

Материалы

Все будет проще, если есть самолетный строитель, а если нет, то можно обойтись и обычным строительным уровнем. Только длина его не менее 1,5 метра, а лучше больше. И желательно проверить его, чтобы вообще не было отклонений в показаниях или, по крайней мере, чтобы они были минимальными.

Как ставить маяки на стену

Все начинается с оценки перепадов стен. Для начала нужно найти самую выступающую точку. Если есть лазерный уровень или конструктор самолетов, вы можете использовать его. Выровняйте балку параллельно стене. И по отношению к этому лучу ищите самую высокую точку на стене.

Если нет лазерного прибора, берем длинное правило или просто ровную длинную планку (длиной около 2 м). Прикрепляем к ним скотчем строительный уровень и с помощью такого приспособления определяем, где находится эта выступающая часть стены. Так оценивается вертикальность стен.

Найти самую выступающую точку на стене

Но есть и бугры и впадины в продольной плоскости. Их можно «опознать» по леске, натянутой на некотором расстоянии от стены. Его можно привязать к вбитым в стену гвоздям или шурупам. Привязываются к ним на одном уровне и смотрят, куда и насколько уровень отклоняется. Они проходят всю плоскость, определяя самую выступающую точку. При этом оцениваешь самого «утопленника».

Для чего? Самая выступающая точка находится для того, чтобы использовать минимальный слой штукатурки: здесь он будет минимальным. Какой слой будет следующим, зависит от кривизны стен. Находят самую «глубокую» точку, чтобы правильно подобрать гипс. В технических данных любого состава есть две важные позиции: минимальный слой и максимальный. Вам нужно будет выбрать так, чтобы ваша капля помещалась в эти рамки. Например, известная и популярная штукатурка Knauf Rotband имеет минимальный слой 5 мм и максимальный слой 50 мм. Если вас это устраивает, можете использовать его (это гипс).

Определение количества маячковых линий

Расстояние между маяками зависит от инструмента, которым вы будете «тянуть» раствор — правила. Самый удобный – 1,5 метра. Этот инструмент должен опираться на два маяка, но до краев должно еще оставаться по 15-20 см с каждой стороны. Поэтому при работе правилом в 1,5 м маяки ставят на расстоянии 110-120 см.

Так штукатурят стены вдоль маяков и удобнее когда они (маяки) выставлены так, чтобы края правила были свободны на 20-30 см

Маркировка начинается с одного из углов. От нее отступают 10-30 см — кому как, а кому удобно. На этом уровне отметьте карандашом или маркером. А затем размечают линии с выбранным шагом. Расстояние между маяками не обязательно должно быть одинаковым. На стенах с дверными или оконными проемами обязательна установка гипсовых маяков с обеих сторон, отступая все те же 10-30 см. Если последний зазор, оставшийся при делении, больше размера правила, то оно делится пополам.

Проводим линии, по которым будем крепить маяки

Проводим вертикальные линии по отмеченным меткам — по ним будем вкручивать шурупы. При наличии лазерного уровня можно с его помощью выставить по меткам, не проводя линий. Если уровня нет, проще всего провести линии с помощью уровня – вертикально вверх и вниз от отмеченных отметок.

Как выставить маяки на саморезы

Подготовительный этап окончен, начинается собственно установка и размещение маяков под штукатурку стен. Существует несколько методов, но наиболее популярным является использование винтов или винтов с плоской головкой.

Чтобы штукатурить было легко, нужно правильно выставить маяки

Выставление саморезов

Отступив от пола и потолка 5-10 см малярным шнуром (шнурком синего цвета), отбиваем две горизонтальные линии на стене. В местах пересечения контурных линий и крайних вертикалей (по которым мы будем монтировать маяки) вкручиваем саморезы. Оказывается их всего 4: два вверху и два внизу. Пока их высота произвольна.

Далее высота вкручиваемых шурупов должна быть выставлена ​​в одной плоскости. От того, насколько аккуратно и правильно это будет сделано, зависит расход материала на штукатурку и то, насколько ровными будут стены в результате. Поэтому стараемся сделать все максимально точно. Порядок действий следующий:

После того, как все винты выставлены, для верности проверьте, насколько правильно вы все сделали, используя правило или ровную планку.

Если работы производились без плоскостного билдера, возможно, натянутый шнур лежит на выпуклости на стене. Тогда вам придется перенастраивать все винты, начиная с первых четырех. Очень неприятно, но это ненадолго.

Установка маяков

Разводим состав, который будем использовать для оштукатуривания, чуть гуще, чем указано на упаковке. Возле шурупов (можно и между ними), отступив немного в сторону, нанесите кельмой небольшие лепешки раствора. Берем брусок маяка, вдавливаем его в раствор справа или слева от шурупов. Выступ маяка должен быть на одном уровне с головкой саморезов.

Берем правило/брусок, с его помощью выставляем маячок, чтобы он был идеально ровным. Металл на маяке часто не очень толстый и легко гнется. Поэтому эта проверка обязательна.

Так выглядит стена с уже установленными маяками, готовая к оштукатуриванию

Аналогичным образом выставляем все маяки, после чего проверяем, чтобы они все были в одной плоскости. Снова берем плоский брусок, но на этот раз сравниваем установленные маячные бруски между собой. Исправьте, если необходимо. После того, как все установлено ровно, оставляем все до высыхания раствора (точное время зависит от раствора). Когда она высохнет, можно приступать к выравниванию стен штукатуркой. Теперь вы знаете, как ставить маяки под штукатурку на саморезы.



Существуют специальные крепления для маяков, позволяющие выполнять ту же работу быстрее. Во всяком случае, так утверждают авторы идеи и производители этого крепежа.

Маяки саморезы для стяжки

В основном на этапе подготовки процесс отличается — нужно определить уровень стяжки и отбить ее по стенам. При определении толщины стоит помнить, что минимальный слой раствора на полу должен быть не менее 3 см. В противном случае велика вероятность того, что бетон начнет трескаться.

После того, как вы определились с уровнем стяжки, поставьте отметку на одной из стен. Затем с помощью электронного уровня (выставленного в режим горизонтальной плоскости) или водяного уровня перенесите отметки на все стены, соедините их линиями. Далее по этим отметкам устанавливаются саморезы, к ним привязываются шпагаты и начинают установку и выравнивание саморезов на полу.

Как выставить маяки на саморезах для стяжки

Количество маяков для стяжки пола определяется аналогично: исходя из длины правила: его длина минус 20-30 см. Полосы маяка располагаются перпендикулярно стене, в которой расположены входные двери.

После того, как все саморезы установлены и выставлены в одной плоскости, рядом с ними также наносится куча раствора. Но не ту, которая будет использоваться для стяжки, а та, что быстрее схватится – можно использовать и штукатурку на основе алебастра. Далее нужно выставить маяки так же, как и для стен: прижать к шляпкам, проверить уровнем.

Более быстрый способ установки маяков на стяжку

Для реализации этого способа необходимо иметь уровень (электронный самолет-строитель) и гипсовую штукатурку (можно взять Ротбанд или любую другую). Аналогично определяется толщина стяжки. Только раз есть строитель, то и красить что-то на стенах не надо. Ставим только одну отметку.

Возможна установка маяков без саморезов — только на раствор

Раскладываем маячные полосы на полу на выбранном расстоянии. Вдоль планок на расстоянии около 20 см друг от друга на подготовленный пол укладываем небольшие лепешки из штукатурной смеси. Поставьте над ними маяк. Включите построитель плоскостей и разверните горизонтальную плоскость примерно на уровне пояса (удобно работать). Берем плоский брусок, подходим к месту отметки уровня для стяжки, выравниваем нижний конец бруска с этой отметкой. Сверху видим светящийся след от плоскости созданный уровнем, делаем на нем отметку. С помощью этой панели можно будет установить маяки на этом уровне. Ставим планку на маяк, придавливаем до совмещения планки уровня с отметкой. Давайте двигаться дальше. Так идем вдоль всего маячного бара. Остальные маяки ставим по той же технологии.

Получается действительно быстрее, но есть два момента. Во-первых, нужен уровень, а нормальные вполне приличные. Второе — нет жесткого упора, что позволяет легко задвинуть маячок ниже, чем нужно. Приходится отрывать, выравнивать сваи, начинать заново. Пока вы не наберетесь опыта, это также займет много времени. Но способ вполне ваш, если вы умеете работать аккуратно.

Установка гипсовых маяков

Гусевский Андрей Анатольевич

Как установить гипсовые маяки

Гипсовые маяки очень важны для изготовления правильной плоскости. Как ставить маяки для штукатурки, сегодня мы подробно рассмотрим. Ведь это точная точка отсчета для рисования самолета.

Видео установки маяков под штукатурку вы также можете посмотреть на этой странице. Это довольно важный вопрос, если вы хотите в итоге получить идеальный самолет.

Содержание статьи

  • Правила маяка
    • Тренировочный
    • Маяк
    • Установка дополнительных маяков
    • Установка промежуточного маяка с помощью резьбы
  • Маячная штукатурка

Правила установки маяков

Как правильно установить маяки под штукатурку видео покажет все моменты проведения работать в порядке приоритета. Здесь все делается поэтапно. Каждый из них важен. Ведь идеальная плоскость получится, когда все элементы, которые у нас есть, находятся в одной плоскости. Как ставить маяки под штукатурку — сейчас рассмотрим подробнее.

Обучение

На подготовленный самолет уже установлены гипсовые маяки:

  • Для этого выполните полную зачистку самолета. Снимаем обои и шпаклевку (см. Как снять шпаклевку со стен и сколько нужно).

Внимание: Если гипс держится крепко, то достаточно будет нанести на него насечки. Это облегчит сцепление поверхностей.

  • Если на плоскости есть трещины, их нужно будет расширить. Для этого используйте молоток и зубило.

Также для работы вам понадобится качественный инструмент. Для желаемого конечного результата требуются два правила: одно длинное и одно короткое.

  • Длинное правило должно быть от пола до потолка, но несколько меньше. И с помощью короткого правила выровняйте раствор между маяками. Для такой работы также понадобятся: широкий шпатель, кельма, строительный уровень и дрель или перфоратор.
  • Перед тем, как приступить к установке маяков, необходимо пройтись уровнем по стенам, чтобы определить их кривизну.
  • Если на стенах есть большие выпуклости, то их желательно сбить. Как правило, это могут быть торчащие края кирпичей, которые будут мешать правильной установке маяков, да и раствора может уйти гораздо больше. Убрать их можно зубилом и молотком или перфоратором, после чего поверхность стены грунтуется.

Внимание: Грунтовать поверхность обязательно и нельзя пренебрегать этой технологической операцией, чтобы не нести ответственность за некачественную работу.

Маяк

Установка гипсовых маяков видео расскажет о следующих этапах данной работы:

  • Установка маяков.
  • Выравнивание маяков.
  • Оштукатуривание стены.
  • Демонтаж маяков.
  • Заделка швов, оставленных маяками.

Определяем правильную плоскость

Теперь как поставить лепные маяки. На загрунтованной поверхности стены делаются отметки, которые будут служить ориентиром для установки маяков. Маяки можно сделать из раствора с креплением любыми гвоздями или шурупами. Также можно использовать дюбеля.

Инструкция следующая:

  • Маяки крепятся дюбелями — гвоздями, размером 6х40 мм, с шагом, удобным для нанесения короткого правила. Отверстия для дюбелей сверлят с помощью дрели или перфоратора.
  • Зафиксировав маяки в вертикальном положении, их выравнивают в вертикальной плоскости с помощью строительного уровня, а также выравнивают в горизонтальном положении, применяя правило.

Внимание: Установка маяков очень ответственная операция, занимающая много времени, но гарантирующая качественное оштукатуривание стен. Для большей уверенности в ровности установки маяков можно использовать нитку или удочку линию, натянув их по диагонали стены.

  • В центре пересечения нити видно, насколько ровно установлены маяки: если между нитями есть зазор, значит, работа выполнена не очень хорошо. При этом чем длиннее этот зазор, тем менее качественная работа.
  • Для окончательного крепления маяки покрывают раствором с двух сторон. Это приспособление должно выдерживать внушительные нагрузки при оштукатуривании стен, так как они будут постоянно выполняться правилом, нажимая на него. При дополнительном креплении раствором установленные маяки следует постоянно проверять на ровность. После этого маяки оставляют до полного застывания раствора.

Как установить дополнительные маяки

Иногда может случиться так, что установка лепных маяков производится на большой плоскости, тогда нужно закрепить промежуточный маяк между двумя маяками или на длинной стене, где нельзя установить основной маяк , например, трубы мешают.

Как ставить маяки под лепнину видео монтаж промежуточный

Итак:

  • Естественно он должен быть наравне со всеми маяками. Для этого можно использовать плоскую рейку или натянуть нитку или леску.
  • Дополнительные маяки устанавливаются только после окончательной установки и закрепления основных маяков. Окончательное затвердевание может занять несколько часов, поэтому можно продолжить установку основных маяков на другие стены.
  • После высыхания основных маяков можно приступать к установке промежуточных. Технология их установки одинакова.
  • После установки дополнительного маяка не лишним будет проверить, как именно он стоит по отношению к другим маякам. Для этого можно использовать нить, леску или плоскую рейку. При этом ровность проверяется в нескольких местах: сверху, снизу и по центру.

Установка промежуточного маяка с помощью резьбы

Установка маяков под лепнину видео также рассказывает о возможности использования ниток в некоторых вариантах. Если нет возможности использовать правило для выравнивания маяков (как правило, этому мешают трубы), используйте резьбу.

Для этого сверху и снизу вбиваются два дюбель-гвоздя и между ними натягивается нить, которая должна быть выше места установки дополнительного маяка.

  • На месте установки из гипса делаются возвышения, на которые устанавливается сегмент маяка и с помощью рейки или руками вдавливается в гипс до тех пор, пока между ним и нитью не будет виден небольшой зазор .
  • При правильной установке основных маяков правильно будет установлен и промежуточный маяк, что можно проверить с помощью уровня. Правда, есть места, до которых с уровнем не долезешь, тогда приходится полагаться на профессионализм строителей.
  • Иногда приходится добавлять не один, а несколько штук маяков. Этот вопрос очень актуален во время оштукатуривания стен на кухне, где много труб.

Штукатурка маяков

После установки маяков можно приступать к оштукатуриванию стен. Этот этап может занять гораздо меньше времени, чем установка маяков. Качество штукатурных работ во многом будет зависеть от качества установленных маяков.

  • Штукатурку маяков начинают с заливки зазоров между ними раствором . В этом случае можно использовать любой раствор или стартовую шпаклевку.
  • После заполнения зазора раствором его выравнивают кельмой или шпателем. При необходимости раствор доливается: в идеале раствор должен выходить за пределы маяков.
  • После этого раствор выравнивается с помощью короткого правила или прямой планки. Для этого правило устанавливается горизонтально, между двумя маяками и движением вверх удаляется лишний раствор.

Внимание: Таким образом, раствор выравнивается между маяками, а лишний раствор можно использовать повторно.

Таким образом штукатурится вся стена, переходя от маяка к маяку, а точнее от одного просвета между маяками к другому:

  • Далее штукатурке дают высохнуть. После этого на вторые сутки маяки демонтируются. Начинайте эту операцию снизу, постоянно двигаясь вверх.
  • При не полностью промерзшей стене демонтаж маяков не составляет труда. Для этого может понадобиться острый предмет, например отвертка, которой выковыривают маяки из оштукатуренной стены.
  • После демонтажа на оштукатуренной стене появляются углубления, которые заделываются этим же раствором. Для этого используется мастерок, которым углубления заделываются раствором. Для тщательного выравнивания углублений используется штукатурная терка. С помощью нее и круговыми движениями производят идеальное выравнивание всей поверхности. Затем нужно дать раствору полностью высохнуть, после чего можно продолжать работу.
  • Перед отделкой штукатурки ее необходимо очистить абразивной сеткой с помощью специальной терки. Перед проведением любых дополнительных работ оштукатуренные поверхности в обязательном порядке покрываются грунтовкой.
  • Штукатурка Маяк дает наилучший эффект, свидетельствующий о профессионализме строителей. После такой штукатурки получаются идеально ровные углы, по которым очень легко определить мастерство штукатура.
  • Несмотря на это, можно отметить, что данная технология больше подходит для небольших поверхностей. Это связано с тем, что установка маяков требует много времени и средств, а это приводит к удорожанию штукатурных работ. Как правило, маячная штукатурка применяется при строительстве или ремонте квартир, а также частных домов.

Внимание: При отделке других помещений и административных зданий применяются другие технологии с использованием других отделочных материалов, требующих меньше времени на монтаж, а значит, и средств.
